Phiên họp thứ nhất Ban Chỉ đạo các công trình trọng điểm lĩnh vực Công Thương và Xây dựng
Sáng ngày 01/10, đồng chí Phạm Gia Túc, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ, Trưởng Ban Chỉ đạo các công trình trọng điểm lĩnh vực Công Thương và Xây dựng chủ trì Phiên họp thứ nhất của Ban Chỉ đạo. Hội nghị được tổ chức theo hình thức trực tiếp kết hợp trực tuyến đến các tỉnh, thành phố trong cả nước.
Dự phiên họp tại điểm cầu trụ sở HĐND - UBND tỉnh có đồng chí Nguyễn Mạnh Quyền, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh; các đồng chí Ủy viên Ban Thường vụ Tỉnh ủy, lãnh đạo UBND tỉnh và lãnh đạo các sở, ngành, đơn vị liên quan.

Đồng chí Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Nguyễn Mạnh Quyền cùng các đồng chí lãnh đạo tỉnh dự phiên họp tại điểm cầu trụ sở HĐND-UBND tỉnh.
Tại phiên họp, lãnh đạo Bộ Xây dựng, Bộ Công Thương báo cáo tình hình, tiến độ triển khai các công trình, dự án quan trọng quốc gia, trọng điểm ngành Công Thương và Xây dựng; các bộ, ngành, địa phương trao đổi về công tác giải phóng mặt bằng, nguồn vật liệu xây dựng, vốn đầu tư và những khó khăn, vướng mắc trong quá trình triển khai.
Theo báo cáo, Hưng Yên có 3 dự án trọng điểm ngành Xây dựng và 5 công trình, dự án trọng điểm ngành Công Thương. Trong lĩnh vực giao thông, dự án đường Vành đai 4 - Vùng Thủ đô Hà Nội, đoạn qua Hưng Yên dài 19,3km, cơ bản đáp ứng yêu cầu giải phóng mặt bằng. Dự án thành phần 2.2 đạt khoảng 1.024/1.186 tỷ đồng giá trị thực hiện, tương đương 86,3%.
Đối với dự án thành phần 09 - Bồi thường, hỗ trợ, tái định cư thuộc địa phận tỉnh Hưng Yên của dự án đầu tư xây dựng tuyến đường sắt Lào Cai - Hà Nội - Hải Phòng, đến nay đã bàn giao 34/93,6ha mặt bằng, đạt 36,3%. Dự án đầu tư xây dựng tuyến đường cao tốc Ninh Bình - Hải Phòng, đoạn qua tỉnh Ninh Bình và Hưng Yên theo phương thức PPP (CT.08), đến ngày 29/9 có giá trị sản lượng thực hiện 2.557,5 tỷ đồng.
.jpeg)
.jpeg)

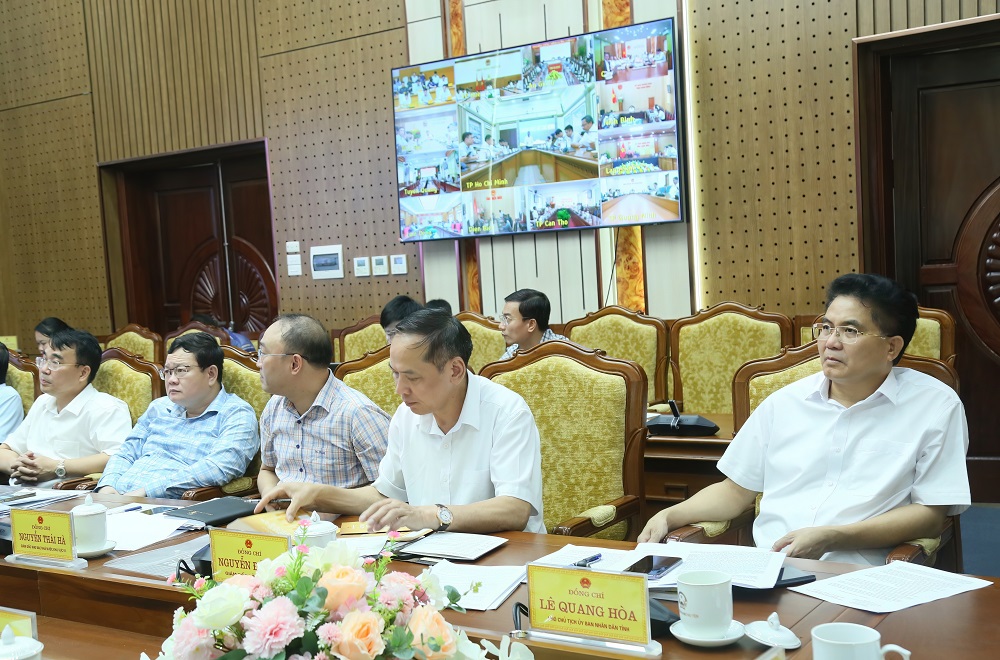

Các đại biểu dự phiên họp tại điểm cầu trụ sở HĐND-UBND tỉnh.
Trong lĩnh vực Công Thương, trên địa bàn tỉnh đang triển khai các công trình quan trọng như Trạm biến áp 500kV Thái Bình 1.200MVA, đường dây 500kV Hải Phòng - Thái Bình, Nhà máy nhiệt điện LNG Thái Bình 1.500MW, Trạm biến áp 500kV Hưng Yên 2 và các tuyến đường dây đấu nối. Một số dự án còn vướng mắc trong lựa chọn nhà đầu tư, cần tiếp tục được tháo gỡ để bảo đảm tiến độ.
Phát biểu chỉ đạo tại phiên họp, đồng chí Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc nhấn mạnh các công trình trọng điểm lĩnh vực Công Thương và Xây dựng có vai trò quan trọng trong hoàn thiện kết cấu hạ tầng, bảo đảm an ninh năng lượng, thúc đẩy sản xuất, kinh doanh và tạo động lực tăng trưởng kinh tế. Các bộ, ngành, địa phương, chủ đầu tư cần tập trung cao nhất cho tổ chức thực hiện, kịp thời tháo gỡ các điểm nghẽn, bảo đảm tiến độ gắn với chất lượng, an toàn và hiệu quả công trình.
Đồng chí Phó Thủ tướng Thường trực Chính phủ yêu cầu xác định rõ người, rõ việc, rõ trách nhiệm, rõ thời hạn, rõ kết quả; chủ động nhận diện, xử lý vướng mắc ngay từ sớm, từ xa, nhất là những vấn đề liên ngành, liên địa phương. Đối với nguồn vật liệu xây dựng, tăng cường phối hợp, điều tiết, chia sẻ giữa các địa phương, không để thiếu vật liệu cục bộ ảnh hưởng đến tiến độ thi công. Tiến độ từng dự án, từng công việc phải được cụ thể hóa, gắn với trách nhiệm người đứng đầu và thường xuyên kiểm tra, đôn đốc.
* Sau phiên họp, phát biểu chỉ đạo các sở, ngành, địa phương, đồng chí Nguyễn Mạnh Quyền, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh yêu cầu tiếp tục tập trung cao độ, bám sát tiến độ từng dự án; chủ động nhận diện, xử lý ngay các khó khăn, vướng mắc; những nội dung đã đủ điều kiện triển khai phải khẩn trương thực hiện, không để chậm trễ do nguyên nhân chủ quan.
Đồng chí Nguyễn Mạnh Quyền, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh phát biểu chỉ đạo đối với các sở, ngành, địa phương liên quan
Đồng chí đề nghị các sở, ngành, địa phương liên quan tập trung nguồn lực, phối hợp chặt chẽ trong tổ chức thi công và giải phóng mặt bằng; nhà đầu tư chủ động phối hợp với các bộ, ngành, địa phương, kịp thời xử lý các vấn đề phát sinh. Đối với công tác giải phóng mặt bằng, các sở, ngành, địa phương phải xác định đây là nhiệm vụ trọng tâm, giải quyết cụ thể từng khó khăn, vướng mắc, bảo đảm tiến độ bàn giao mặt bằng.
Đồng chí giao mốc tiến độ cụ thể đối với từng dự án, trong đó đối với dự án CT.08, phấn đấu hoàn thành bàn giao mặt bằng trước ngày 15/10; các dự án thành phần thuộc dự án đường sắt Lào Cai - Hà Nội - Hải Phòng tập trung giải phóng toàn bộ mặt bằng, hoàn thành bàn giao trong quý IV/2026. Đối với các dự án hạ tầng lưới điện và khu công nghiệp, tập trung hoàn thành phần mặt bằng còn lại, phấn đấu hoàn thành trước ngày 15/10.
Đồng chí Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh nhấn mạnh toàn hệ thống phải tập trung cao độ, phối hợp nhịp nhàng, xử lý công việc quyết liệt, bám sát các mốc thời gian đã xác định; xác định rõ tiến độ, trách nhiệm và kết quả đầu ra đối với từng nhiệm vụ. Đối với những khó khăn, vướng mắc vượt thẩm quyền phải kịp thời tổng hợp, báo cáo để xử lý, không để phát sinh điểm nghẽn kéo dài, góp phần đưa các dự án trọng điểm về đích đúng kế hoạch, hoàn thiện đồng bộ kết cấu hạ tầng, mở rộng không gian phát triển của tỉnh.
